综合能源系统园区项目
本文以AI 数据中心(AIDC)绿电直连柴发项目为例,完整走一遍 IESLab 规划优化平台的项目搭建与结果分析流程,并重点解析这个算例为什么值得作为典型:绿电直连的合规硬约束、算力负荷的启停功率冲击、柴发与储能的角色分工、柔性负荷的重要优先分级。
阅读指引
项目文件导入导出
项目 zip 文件可以通过云空间的项目导入与导出功能进行上传与分发。
一、项目描述
1.1 项目背景
绿电直连的政策定位。绿电直连是指风电、太阳能发电、生物质发电等新能源不直接接入公共电网,而是通过专用电力线路向用户供给绿电、可实现供给电量清晰物理溯源的模式。国家发展改革委、国家能源局先后印发《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650 号,面向单一电力用户)与《关于有序推动多用户绿电直连发展有关事项的通知》(发改能源〔2026〕688 号,面向多个法人用户),确立了"以荷定源、安全优先、源荷匹配"的建设原则。
两条对本项目最直接的规定:
- 608 号文明确"优先支持算力设施、绿色氢氨醇等新兴产业和未来产业开展绿电直连"——AI 数据中心(算力设施)属于政策明确优先支持的类别,这是本项目选址与立项的核心政策依据。
- 自发自用比例是硬门槛:项目整体新能源年自发自用电量占总可用发电量的比例不低于 60%,占总用电量的比例不低于 30%,2030 年前不低于 35%;同时上网电量占总可用发电量的比例一般不超过 20%(上限由省级能源主管部门确定)。要求不满足,项目不具备接入评估条件。
AIDC 的用能特殊性与传统园区截然不同。普通园区负荷以空调、照明、动力为主,曲线相对平缓;而 AI 数据中心的主要负荷是 GPU 集群,其训练任务启动/停止会造成小时级的大幅功率阶跃,对供电系统的冲击远大于常规负荷。同时 AIDC 对供电可靠性要求极高——市电故障或并网/孤岛切换期间必须无缝供电,这正是本项目配置柴发自备的原因。
综上,本项目要同时回答以下问题:
- 合规问题:新能源自发自用比例、上网比例、下网规模能否同时满足政策门槛?
- 储能问题:算力负荷的功率冲击储能如何平抑?功率容量够不够、能不能扛?
1.2 项目简介
本项目是一个典型的 AIDC 绿电直连项目,系统仅含电力一种能源形式,毕竟 AIDC 的核心用能就是电,制冷通常由电驱动,亦可搭建供冷系统,平台的规划优化能力在单一能源形式下同样完整可用。
系统组成(三类设备、一种负荷):
| 角色 | 设备 | 在本项目中的职责 |
|---|---|---|
| 绿电电源 | 风力发电机 | 通过绿电直连专线向 AIDC 供电,提供可物理溯源的绿电 |
| 调节资源 | 蓄电池储能 | 平抑 GPU 集群启停的功率冲击;兼顾新能源波动与峰谷调节 |
| 备用电源 | 燃料发电机组(柴发) | 市电故障与并网/孤岛切换期间保障供电;作为孤岛运行的支撑电源 |
| 柔性负荷 | AIDC 算力负荷 | 可在较小幅度内调节,且必须优先保障重要负荷 |
| 并网通道 | 外部电源(公共电网) | 并网型项目的公共电网接口;余电上网 |
关键认知:储能在这里是"功率型"资源,不是"能量型"资源。 常见园区项目用储能做峰谷电价套利(看的是"能量":低价充、高价放,每天一个完整循环)。而 AIDC 项目中储能的第一职责是削峰填谷式的功率平抑——GPU 集群启停带来的瞬时功率阶跃需要储能快速吞吐功率。
关键认知:柴发的定位是"备用",不是"基荷"。 柴发在并网运行时承担备用与调峰补充;在孤岛运行/并网切换时承担支撑供电。它与储能形成互补:柴发爬坡慢、启动有延时,储能响应快、可瞬时吞吐,因此切换瞬间靠储能顶住、稳态由柴发接续,是 AIDC 保供的典型配合方式。

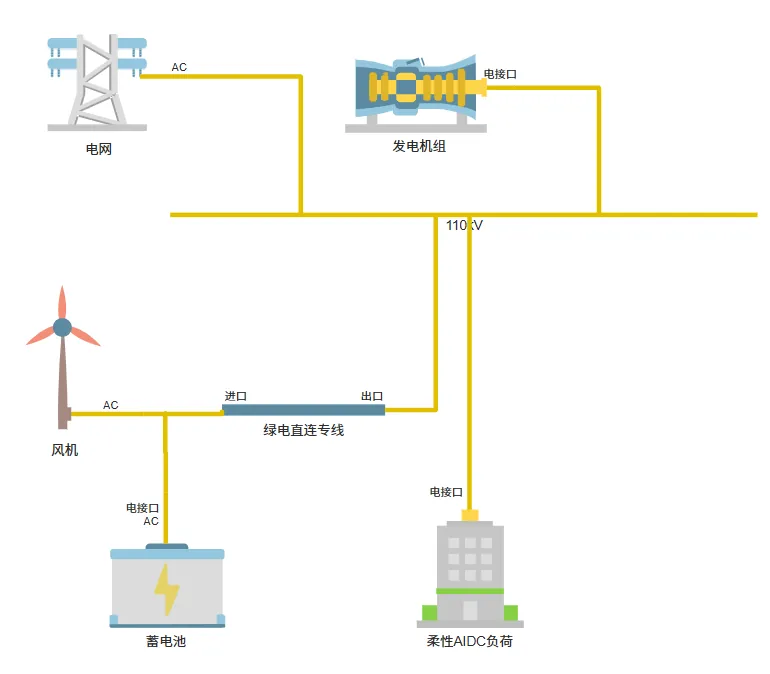

1.3 系统构成与拓扑结构
本项目的电气边界是典型的并网型绿电直连结构:公共电网与柴发在 110 kV 侧接入主母线;风电与储能通过绿电直连专线接入(专线设有"进口/出口"两个电气节点),AIDC 负荷从主母线受电。

拓扑中的三个要点(对照政策要求解读):
- 绿电直连专线是政策中"直连线路"的具体形态——电源与用户直接连接的专用电力线路,它使"供给电量清晰物理溯源"在电气上成立。这也是本项目区别于"绿电交易/绿证"模式的本质:物理直连,而非账面绿电。
- 并网型项目的物理界面与责任界面:项目整体接入公共电网,形成清晰的分界点(本项目为 110 kV 母线)。政策要求电源应接入"用户和公共电网产权分界点的用户侧"。
- 电压等级合规:政策规定绿电直连项目接入电压等级不超过 220(330)kV;本项目为 110 kV,在合规范围内。
二、边界条件
边界条件是"给优化模型的输入",它决定了结果的上限——绝大多数"结果不合理",最后都能追溯到边界条件填错。
2.1 气象数据

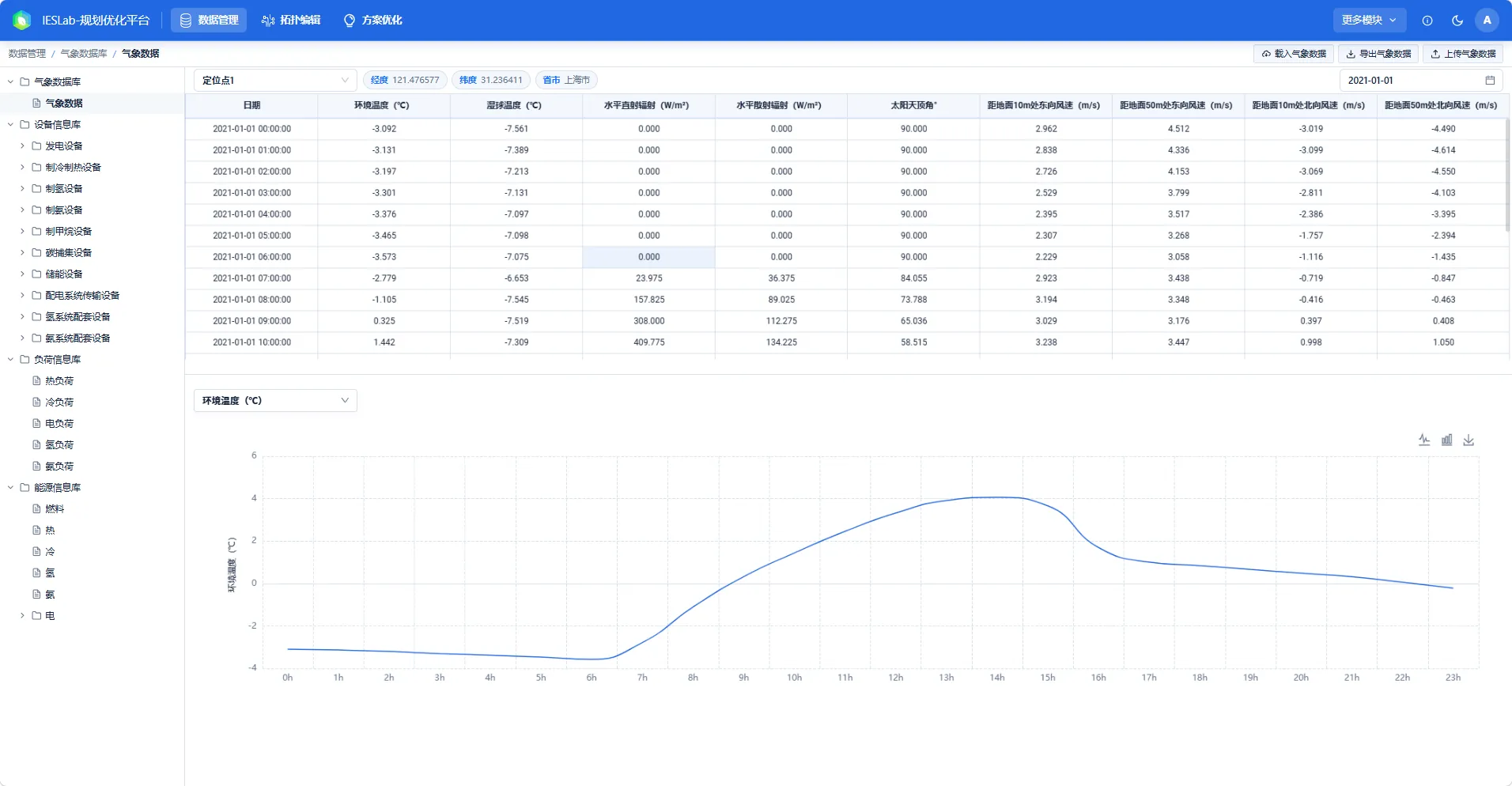

气象数据用于计算风机与光伏等新能源设备的理论出力曲线。在平台上通过省市或 GPS 经纬度坐标(或地图选点)确定项目地点,点击 载入气象数据 即可载入平台内置的近 10 年中国大陆 8760 h 逐时气象数据(详见 数据管理模块)。

2.2 电负荷与功率冲击特征
本项目负荷是 AIDC 算力负荷,在平台中作为柔性电负荷建模——即"可通过主动参与运行控制、具有柔性特征的负荷",其柔性调节能力是缓解供需侧矛盾的重要手段(详见 负荷信息库)。
负荷的两个特征决定了本算例的分析重点:
| 特征 | 说明 | 对配置的影响 |
|---|---|---|
| 功率冲击大 | GPU 集群训练任务的启停造成小时级功率阶跃,波动远超常规园区负荷 | 需要功率型储能平抑;需要足够的系统转动惯量/快速响应资源 |
| 柔性幅度小、且分级 | 算力任务不能随意中断,可调节幅度有限;必须优先保障重要负荷(如核心业务、制冷、安防) | 柔性负荷只能作为辅助调节手段,不能替代储能承担主要平抑任务 |
这是与"普通园区柔性负荷"最大的区别:普通园区的空调、照明等柔性负荷调节幅度可以很大(甚至全停);而 AIDC 的算力负荷"能调但只能小调,且重要部分不能动"。平台通过柔性负荷的调节参数与成本设置来表达这种"分级 + 限额"的柔性能力。
2.3 能源价格
价格信息决定经济性优化的方向,包括购电价格(下网)与上网价格(余电上网)。
2.4 优化时段粒度
本项目采用 8760 小时逐时优化(本次导出的能量平衡表为 8760 行逐时数据),而非"典型日"或"月度典型场景"。
三、搭建过程
本章按"登录 → 建项目 → 录数据 → 搭拓扑 → 算方案 → 看结果"的真实操作顺序展开。整体是一条单向流水线:前一步的输出是后一步的输入,请严格按顺序操作,不要跳步。若某一步结果与预期不符,先回到上一步核对。
3.1 登录平台与新建项目
第一步:登录。登录 CloudPSS 平台后,在个人中心点击 IESLab 规划设计 图标,进入 IESLab 规划优化平台。

第二步:新建项目组。点击 新建项目组,输入名称与描述,是否从已有项目组导入 选择 否,创建一个空白项目组。

第三步:新建项目。在项目组右侧点击 操作 → 新建项目,输入项目名称与描述;是否从模板创建新项目 建议选择 否(本项目为自定义拓扑,从空白项目搭建更清晰)。

新手提示:模板(如"光储充")自带拓扑骨架与典型参数,适合快速上手;本项目涉及绿电直连专线、柴发备用等非标结构,建议从空白项目搭建,避免模板残留元件干扰。
第四步:打开项目。点击项目所在行打开,默认进入数据管理模块。
下一步前确认:项目已成功打开,界面停留在"数据管理"页。
3.2 数据管理
数据管理包含四个子库:气象数据库、设备信息库、负荷信息库、能源信息库(详见 数据管理模块)。本项目需录入:
- 气象数据:定位项目地点后点击 载入气象数据(见 2.1)。
- 设备参数:柴发(额定容量、最小出力、启停与爬坡参数、燃料成本)、蓄电池(容量、充放电功率、效率、SOC 上下限、循环/日历寿命)、风机(单机容量、轮毂高度、功率曲线)。
- 负荷数据:AIDC 电负荷 8760 h 逐时曲线,并按柔性负荷要求设置调节参数与成本。
- 能源价格:购电价格与上网价格。

常见坑:两类"比例"的填写口径不同。 组件/拓扑参数按界面提示录入——效率类填 0 ~ 1 的小数(如
0.95),上网率等按百分数(如20表示 20%);而系统约束的上下界一律填 0 ~ 1 比例(如0.6表示 60%)。把 0.95 填成 95 是"结果差两个数量级"的头号原因;把约束下限 0.6 填成 60 则会让约束形同虚设。
3.3 拓扑搭建

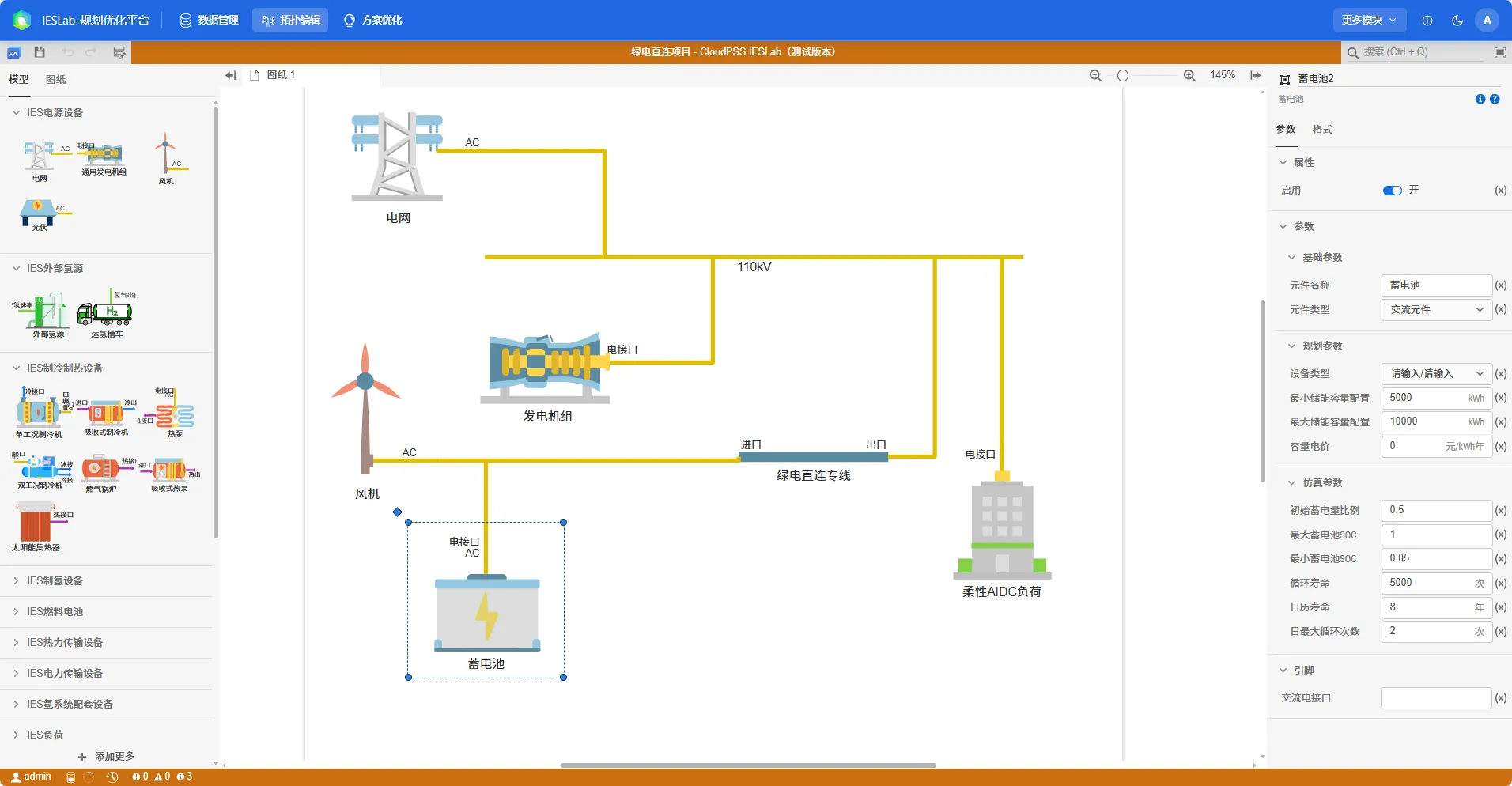

切换到 拓扑编辑 模块(SimStudio 工作台),从左侧**模型(元件库)**拖拽元件至工作区并连线。本项目的拓扑见 1.3 系统构成与拓扑结构,关键连线关系为:
- 公共电网(外部电源)、柴发(通用发电机组)→ 110 kV 主母线;
- 风机、蓄电池 → 绿电直连专线(经专线的"进口/出口"节点)→ 110 kV 主母线;
- AIDC 柔性电负荷 → 从 110 kV 主母线受电。

连线即能量流:拓扑里的连线代表能量传递关系,连错或漏连会导致能量平衡约束无法闭合,进而无解。尤其注意绿电直连专线的"进口/出口"方向——它对应政策要求中"电源应接入用户侧"的物理界面。搭完先确认工作区左下角连接状态无异常,再进参数设置。
3.4 参数设置
参数分三块:项目设置、优化设置、财务参数(详见 计算方案配置)。本项目逐项设置如下。
3.4.1 约束条件
约束是本项目最需要讲清楚的部分,因为绿电直连的合规门槛直接体现为约束的下界/上界。本项目涉及的约束分三类:
(1)基础约束(能量潮流平衡)——平台自动施加,无需手工填写。要求每个能源节点在任意时刻的输入总量 = 输出总量。本项目即"柴发 + 风电 + 储能放电 + 购电 = 负荷 + 储能充电 + 上网"的逐时闭合。
(2)全局约束——本项目设置的核心合规约束,约束类型选择模板约束,设置如下模板约束:
| 约束 | 平台设置值 | 政策依据与含义 |
|---|---|---|
| 新能源自消纳率 | ≥60% | 对应政策"年自发自用电量占总可用发电量的比例不低于 60%" |
| 新能源上网率 | ≤20%(本项目已按政策收紧) | 政策为"上网电量占总可用发电量比例一般不超过 20%,上限由省级确定" ⇒ 平台默认上限较宽,必须手工收紧,见下方提示 |
| 绿电直连项目约束 | 自发自用/总用电量 ≥35%;下网量 ≤ 总负荷的 65% | 对应政策"自发自用电量占总用电量比例不低于 30%、2030 年前不低于 35%" |
| 最大弃电率 | 由守恒推导c = 1 − g − s(按 g=20%、s=60% 推得 ≤ 20%) | 平台守恒体系上网率 g + 自消纳率 s + 弃电率 c == 1(优先级 上网 > 自消纳 > 弃电),手工填写会被引擎下调并告警 |

重要提示:平台默认值 ≠ 政策要求值。 平台的"新能源上网率"默认上限较宽松(100%),而政策对绿电直连项目的一般上限是 20%。若未修改,选择了宽松的默认值,算出来的上网率高达 29.8%——虽然"求解成功",却已超政策红线,方案实际上不可接入。本版已按典型省级要求把上网率收紧到 20%(重跑后实际上网率 0%,见 4.5)。教训:做接入评估时,必须按项目所在省级能源主管部门的实际要求收紧该约束,否则模型可能给出"合规性通过、但实际接入评估通不过"的方案——这是绿电直连类项目最容易踩的一个坑。
(3)组件特有约束——与设备物理特性一一对应:
- 柴发(通用发电机组):出力不超过额定容量上限。
- 外部电源(公共电网接口):允许余电上网,最大上网功率 20000 kW;购电功率不超过最大下网容量限制。
- 蓄电池(储能):SOC 运行范围 5%~100%,初始 SOC 为 50%;日末储能水平需恢复至初始值附近(偏差 ≤ 1%);日历寿命 8 年、循环寿命 5000 次。
- 风机:实际发电功率 = 理想发电功率 − 弃电功率,出力不超过理论发电曲线。
为什么要设"日末 SOC 恢复":这是为了避免优化器"透支"储能——如果不约束日末 SOC,模型可能把电池在年初充满、年末放空来"白拿"收益,得到的调度策略在工程上不可执行。该约束保证了每日可循环的运行形态。
3.4.2 典型场景
在项目设置中选择优化时段:本项目选择 全年 8760h 逐时(选择理由见 2.4 优化时段粒度)。
3.4.3 优化目标
本项目采用经济性单目标优化,以系统综合成本最小为目标函数。综合成本在全生命周期口径下考虑贴现与等效年金,由多部分构成:
C_TC = C_inv + C_op,f + C_op,v + C_fuel + C_pur − C_sel
其中:C_inv 投资建设成本(按贴现率与项目生命周期折算等效年金)、C_op,f 固定运维成本、C_op,v 可变运维成本、C_fuel 燃料消耗成本、C_pur 购能成本、C_sel 售能收益。
本算例特别注意
C_fuel:柴发的燃料成本必须如实填写。若燃料成本漏填或填 0,优化器会视柴发为"零成本电源"而长期满发,导致储能被挤占、失去调节空间——这是柴发类项目最常见的配置错误。

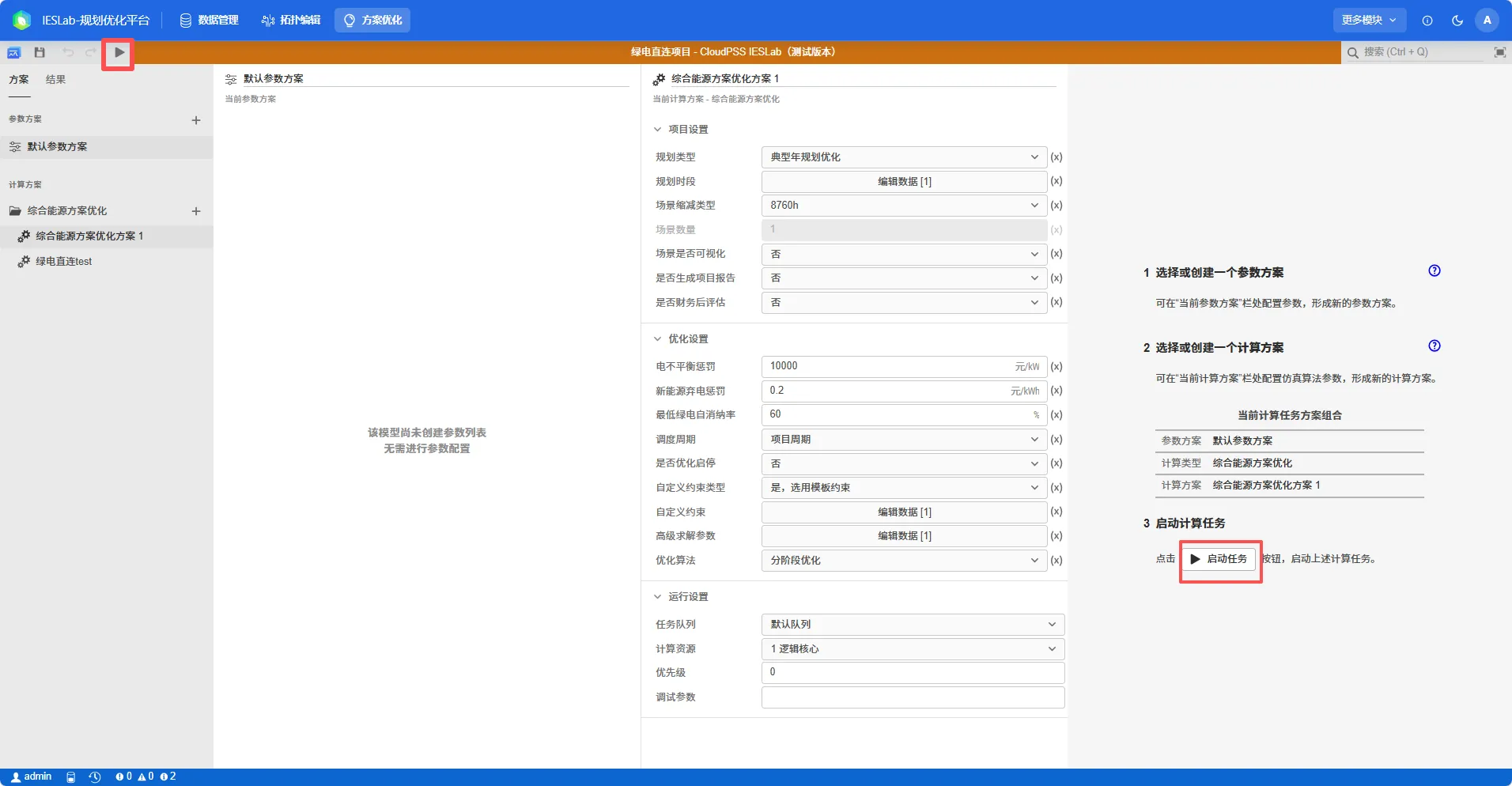

3.5 开始计算
点击 开始计算,计算过程中可通过日志查看过程信息。

3.6 查看结果

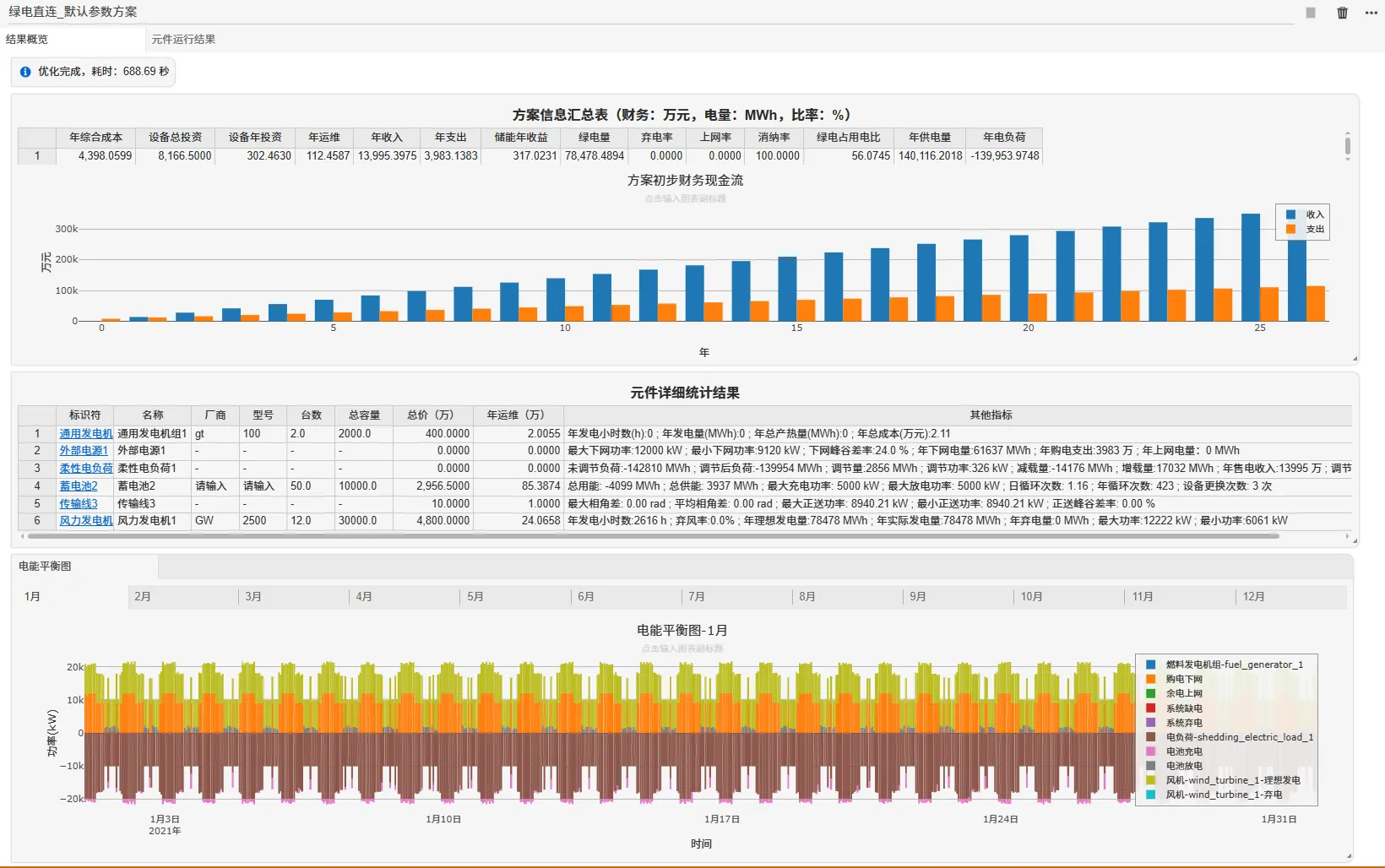

计算完成后,平台展示寻找到的最优方案,包括设备配置及指标参数、能量平衡图等。

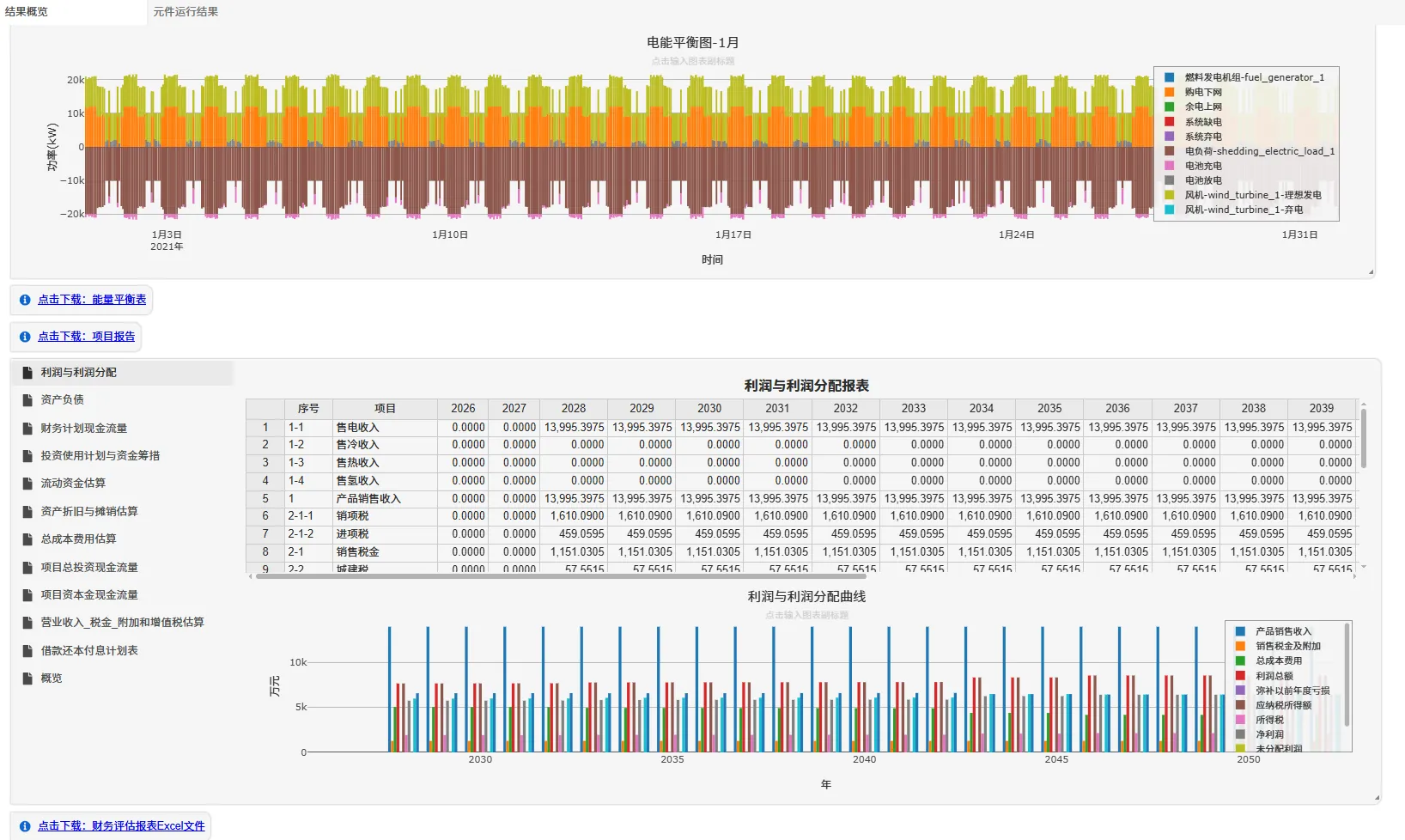

若在项目设置中选择了 财务后评估,设定基础参数后,平台会根据财务模型与工程经济学模型自动计算评价指标并显示,结果支持导出。

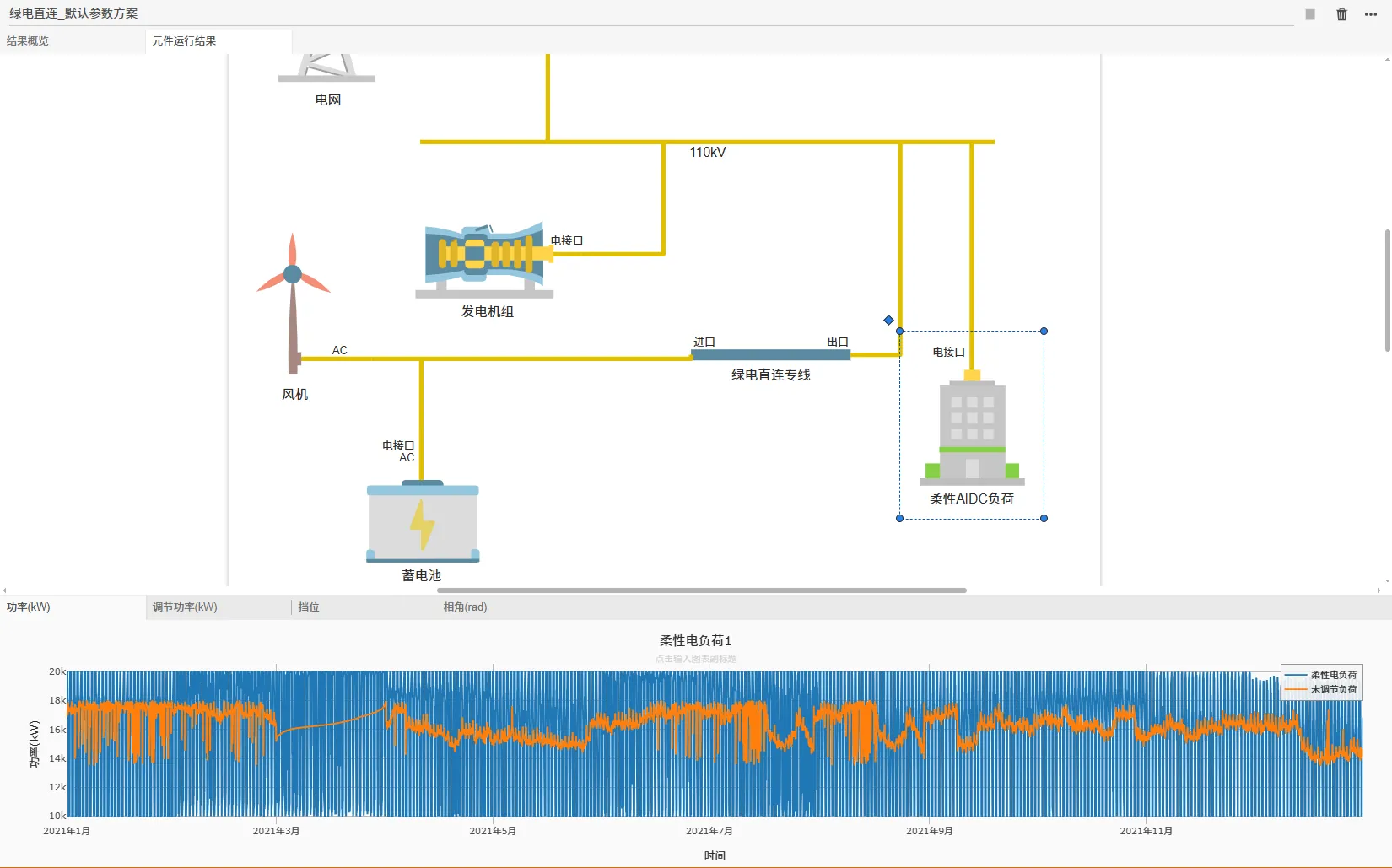

切换到元件运行结果页面,可查看各元件的 8760 h 运行结果曲线。

下一步:结果出来了先看"对不对"再"好不好"。如何判断结果正确性、如何排查松弛与无解,见 计算结果与调试。
四、结果分析
4.1 项目投资与设备配置
设备配置结果:
| 设备类型 | 配置数量 | 总容量 | 配置成本(万元) | 占比 |
|---|---|---|---|---|
| 通用发电机组(柴发) | 2 台 | 2000 kW | 400.00 | 4.9% |
| 蓄电池(储能) | 50 台 | 10000 kWh | 2956.50 | 36.2% |
| 风力发电机 | 12 台 | 30000 kW | 4800.00 | 58.8% |
| 设备总投资 | — | — | 8166.50 | 100% |
- 储能配比:容量 10000 kWh(10 MWh),最大充/放电功率均为 5000 kW(5 MW),满充满放约 2 小时——"功率型"配比(功率足、能量适中),用于平抑波动与做时移,而非长时储能。
- 柴发配比:2 台共 2000 kW,全年实际仅启动 1 小时(发电量 0.34 MWh),主要参与保供,回归"备用"定位,并无经济效益。
4.2 经济性评价
财务评价指标(取自《财务评估报表》概览页,项目计算期按 20 年计):
| 指标 | 数值 |
|---|---|
| 项目动态总投资 | 9261.40 万元 |
| 年销售收入 | 13995.40 万元 |
| 平均年总成本费用 | 4675.44 万元 |
| 总投资收益率 | 67.09% |
| 资本金利润率 | 131.33% |
| 资本金内部收益率 | 89.13% |
| 所得税前投资内部收益率 | 66.98% |
| 所得税前投资财务净现值 | 80586.51 万元 |
| 所得税前投资回报期 | 2.93 年 |
| 所得税后投资内部收益率 | 59.20% |
| 所得税后投资财务净现值 | 66576.40 万元 |
| 所得税后投资回报期 | 3.10 年 |
四点解读:
- 投资口径要分清:动态总投资 9261.40 万元(含建设期利息、流动资金等)> 设备总投资 8166.50 万元(仅设备购置),差额约 1095 万元来自线路/变电设施、建设期费用与流动资金。做投资决策看前者,做设备比选看后者。
- 税前与税后都要看:税后 IRR 59.20%、回收期 3.10 年,与税前口径(66.98% / 2.93 年)差距合理,说明税负影响可控。
- 资本金 IRR(89.13%)显著高于总投资 IRR(66.98%):项目使用了杠杆,资本金收益率被放大——提高股东回报的同时也放大风险,需结合资金来源结构评估。
- ⚠️ 收入口径务必警惕(本项目 IRR 严重偏高的主因):本算例是以负荷为中心的自营供电项目,《财务评估报表》沿用"发电侧售电"模板,把供给负荷的全部电量按较高的电价计价记为"年销售收入 13995.40 万元"(含风电自用电量与外购电量的计价),因而收入体量看似巨大、IRR 高至 59%~67%、回收期仅约 3 年。这并非可对外销售的现金流,正确读法是"项目全年供能的价值规模";评估真实回报应回到相对全部电网购电的成本节省口径核对(绿电 78478 MWh 替代外购电的收益 + 储能峰谷套利收益约 317 万元)。这正是 第 1 章 强调的"结果判定责任在使用者"——报表给了数,而决策者必须清楚这个数是什么口径。
4.3 电力电量平衡分析
4.3.1 全年平衡
全年电力电量平衡用于验证"供应 = 需求"这一物理恒等式,并给出各类电源的贡献占比。
| 指标 | 数值(重跑实算) | 取数位置 |
|---|---|---|
| 新能源(风电)实际发电量 | 78478.49 MWh(理想=实际,弃电 0) | 能量平衡表风机-*-理想发电 求和 |
| 柴发年发电量 | 0.34 MWh(仅启动 1 小时,备用) | 能量平衡表燃料发电机组-* 列求和 |
| 购电(下网)电量 | 61637.37 MWh | 能量平衡表购电下网 列求和 |
| 余电上网电量 | 0 MWh | 能量平衡表余电上网 列求和 |
| 柔性负荷用电量(调节后) | 139953.97 MWh(未调节 142810 MWh) | 能量平衡表电负荷-* 列求和 |
| 储能充电 / 放电量 | 4099.12 / 3936.89 MWh | 能量平衡表电池充电/电池放电 列 |
| 系统缺电量 / 弃电量 | 0 / 0 MWh ✅ | 能量平衡表系统缺电 / 系统弃电 列 |
| 新能源供电占比(占供应总量) | 54.5%(=78478.49/144053.09) | 结果页·全年数据分析 |
| 绿电占用电比(占负荷用电) | 56.07% | 结果页·全年数据分析 |
| 供应总量 / 需求总量 / 不平衡量 | 144053.09 / 144053.09 / 0 MWh ✅ | 能量平衡表逐时守恒实算 |
检查判据:不平衡量应为 0(或仅为储能耗散与线路损耗量级)。若不平衡量显著非零,说明模型或数据存在问题,应先排查而非直接采信结果。
4.3.2 月度平衡
| 月份 | 风电(MWh) | 柴发(MWh) | 购电(MWh) | 负荷(MWh) | 新能源供电占比 | 备注 |
|---|---|---|---|---|---|---|
| 1 月 | 6435.4 | 0.0 | 5382.0 | 11804.7 | 54.5% | 冬季大风 |
| 2 月 | 6841.4 | 0.0 | 4142.9 | 10972.8 | 62.3% | |
| 3 月 | 8102.1 | 0.0 | 4032.8 | 12123.9 | 66.8% | 全年风资源最优 |
| 4 月 | 6588.0 | 0.0 | 5002.2 | 11578.3 | 56.8% | |
| 5 月 | 6361.6 | 0.0 | 5284.8 | 11631.4 | 54.6% | |
| 6 月 | 7424.2 | 0.0 | 4295.9 | 11707.8 | 63.3% | |
| 7 月 | 7509.7 | 0.0 | 4306.4 | 11803.8 | 63.6% | |
| 8 月 | 5886.0 | 0.0 | 5844.9 | 11711.8 | 50.2% | 风电偏弱 |
| 9 月 | 6082.0 | 0.0 | 5468.9 | 11540.8 | 52.7% | |
| 10 月 | 6581.3 | 0.3 | 5638.6 | 12207.8 | 53.9% | 负荷峰值月 |
| 11 月 | 5375.8 | 0.0 | 6072.3 | 11435.5 | 47.0% | 风资源次差 |
| 12 月 | 5291.0 | 0.0 | 6165.7 | 11435.5 | 46.2% | 全年风资源最不利月 |
月度结论:最不利月(12 月)绿电供能率 46.2%、仍高于 35% 政策门槛——说明本配置在风资源最差月份仍守得住合规与保供,不是只靠年均值达标。
月度平衡的用途:识别季节性风险窗口。风电出力具有明显季节差异,需要确认在最不利月份(风资源最差)系统仍能满足合规约束与保供要求,而不是只看年均值达标。
4.3.3 典型日平衡
平台按每月 16 日(2 月为 15 日)作为该月代表性运行日,覆盖冬、春、夏、秋四季。全部典型日均无弃电、无上网、无缺电;下表单位 kWh(取自《项目报告》月度典型日分析):
| 典型日 | 风电理想发电 | 负荷日需求 | 购电下网 | 储能充电 | 储能放电 | 上网 |
|---|---|---|---|---|---|---|
| 1 月(16) | 204999.4 | 383273.1 | 178759.5 | 12728.0 | 12242.3 | 0 |
| 2 月(15) | 245276.9 | 390085.1 | 145266.8 | 10139.5 | 9680.8 | 0 |
| 3 月(16) | 261030.6 | 383382.9 | 123046.6 | 9194.2 | 8500.0 | 0 |
| 4 月(16) | 218663.2 | 393932.8 | 175263.1 | 8614.9 | 8621.4 | 0 |
| 5 月(16) | 207915.5 | 377314.0 | 168960.0 | 10268.2 | 10706.7 | 0 |
| 6 月(16) | 246812.2 | 394737.2 | 147318.8 | 8703.8 | 9310.0 | 0 |
| 7 月(16) | 245670.9 | 386629.8 | 141447.6 | 10328.9 | 9840.2 | 0 |
| 8 月(16) | 189534.4 | 377968.6 | 188476.8 | 15946.3 | 15903.8 | 0 |
| 9 月(16) | 204168.6 | 381615.1 | 178386.3 | 9303.0 | 8363.1 | 0 |
| 10 月(16) | 211332.8 | 389624.3 | 177680.5 | 8610.7 | 9221.8 | 0 |
| 11 月(16) | 181978.0 | 379217.5 | 197742.1 | 12690.2 | 12187.6 | 0 |
| 12 月(16) | 168681.8 | 364398.1 | 196320.0 | 15245.2 | 14641.5 | 0 |
读表线索:风电与负荷在逐时尺度上大致同相(夜间风大、负荷谷),因而“风电直接供负荷、不足部分下网”;典型日内风电始低于负荷(无富余),所以储能充电主要来自低价时段下网电,性质上是“峰谷时移”(详见 4.4)。
注意报告口径:能量平衡图中,新能源以"理想发电量"(正值)展示,弃电量作为负荷(负值)展示,实际发电量 = 理想发电量 − 弃电量。看图时勿把理想发电量当作实际出力。
4.4 储能削峰填谷分析
储能真正“转起来了”。 储能反而高频循环、承担实质调节任务。这一升一降,是理解本算例的关键。
储能运行指标:
| 指标 | 数值 | 取数位置 | 对照/说明 |
|---|---|---|---|
| 储能年充电量 | 4099.12 MWh | 能量平衡表电池充电 列求和 | 主要来自低价时段下网电(本算例风电无富余) |
| 储能年放电量 | 3936.89 MWh | 能量平衡表电池放电 列求和 | 充放差 162 MWh 为效率耗散 |
| 最大充/放电功率 | 5000 / 5000 kW | 结果页·设备配置结果 | 功率型配比(与 10 MWh 容量对应约 2h) |
| 日均等效循环次数 | 1.16 次/天 | 结果页·设备配置结果(日循环次数) | 基本每日一充一放 |
| 年循环次数 | 423 次 | 结果页·设备配置结果 | ≤ 5000 次(循环寿命)✅ |
| SOC 运行区间 | 5% ~ 100%(初始 50%) | 元件运行结果·SOC 曲线 | 日末恢复偏差≤1% |
| 储能年收益 | +317.02 万元 | 结果页·方案汇总信息 | 正值:主要来自峰谷价差套利 |
| 储能设备更换次数 | 3 次 | 结果页·设备配置结果 | 与日历寿命 8 年/循环寿命 5000 次匹配 |
| 同时充放小时数 | 0 小时 ✅ | 能量平衡表逐时实算 | “边充边放”异常已消除 |
本节三个问题的回答(重跑后):
- 功率够不够? 储能充放功率上限 5000 kW(与负荷峰值 20000 kW 比约 1/4)。⚠️ 关键提醒:本算例为 8760h 逐时优化,模型看到的是小时平均功率,秒〜分级 GPU 启停冲击在优化模型里不可见——储能“功率平抑”只能保证小时级平滑;真正的瞬时冲击需下沉到 DSLab(运行校核)/ EMTLab(暂态)在更细时间尺度验证。“能在哪一层看到什么结论”本身就是建模边界的选择(见第 1 章)。
- 能量够不够? 容量 10 MWh、日均循环 1.16 次、年循环 423 次,对小时级峰谷时移已足。
- 收益是否合理? 储能年收益 +317 万元为正值,主要来自“低价下网充电、高价放电供负荷”的峰谷时移;其平抑与保供价值体现在避免冲击损失与可靠性上,不应仅以套利收益评判。
4.5 绿电直连合规指标
这是本项目能否立项的关键——对标政策门槛逐项核验:
| 合规指标 | 政策要求 | 本项目结果(重跑) | 是否达标 |
|---|---|---|---|
| 年自发自用电量 / 总可用发电量 | ≥60% | 100%(消纳率) | ✅ 达标 |
| 年自发自用电量 / 总用电量 | ≥30%(2030 年前 ≥ 35%) | 56.07%(绿电占用电比) | ✅ 达标 |
| 上网电量 / 总可用发电量 | 一般 ≤20%(省级确定) | 0% | ✅ 达标 |
| 接入电压等级 | ≤ 220(330)kV | 110 kV | ✅ 达标 |
新能源理论发电量(设计值):风电年理论发电量 78478.49 MWh,年发电小时数 2616 h,单机功率区间 6061~12222 kW。
核验提示:绿电直连项目的合规性必须同时满足"自消纳率"与"自用占比"两个门槛,且上网比例受省级限制。这三项互相牵制——提高自用占比往往需要增大负荷或储能,而两者都影响投资。平台的价值正在于把这三项做成约束、一次性求解出同时可行的配置。
结论:四项合规指标全部达标——消纳率 100%(远高于 60%)、绿电占用电比 56.07%(高于 35%)、上网率 0%(符合“不上网”的保守口径)。
4.6 柔性负荷调节分析
| 指标 | 数值(重跑实算) | 取数位置 |
|---|---|---|
| 未调节负荷总量 | 142810 MWh(输入) | 结果页·柔性电负荷特征分析 |
| 调节后负荷总量 | 139954 MWh | 同上 |
| 年调节量 | 2856 MWh(仅占 2.0%) | 同上 |
| 最大调节功率 | 326 kW | 同上 |
| 减载量 / 增载量 | 14176 / 17032 MWh | 同上 |
| 调节成本 | 3121 万元 | 同上 |
读法:全年调节量 2856 MWh(占负荷 2.0%)、最大调节功率 326 kW(不足负荷峰值 2%)——“能调但只能小调”在数据上得到尊重;增载略大于减载(17032 vs 14176),对应“新能源大发时多消纳”的以源定荷导向。
本节的价值在于验证"柔性分级"是否被尊重:AIDC 的可调幅度本就有限,若优化结果显示调节量占负荷比例很小,这是符合预期的(算力任务不可随意中断);若出现过大的减载量,则需核查"重要负荷"是否被错误地允许削减。判断标准不是"调节越多越好",而是发生在建模过程中,"是否正确量化调节潜力与成本,调节是否发生在该调的地方、重要负荷是否被保住了"。
4.7 峰谷差率分析
峰谷差率是接入评估的硬指标,计算公式为:
峰谷差率 = (最大功率 − 最小功率) / 最大功率 × 100%
为什么绿电直连项目要管这个指标:不少省市要求绿电直连等项目"下网峰谷差率 ≤ 负荷峰谷差率"。其中下网功率为:
下网功率 = 用户负荷 − 自发自用新能源 − 储能放电(+ 储能充电)
若项目配置不当(储能容量不足、新能源与负荷匹配差),下网曲线可能比原始负荷波动更剧烈——例如新能源大发时段大量倒送、停发后集中下网,导致下网峰谷差率反而大于负荷峰谷差率,相当于把自身波动转嫁给了公共电网,加重电网调峰负担。
因此这条要求的本质是:项目必须通过自身新能源与储能的协同调度,至少不恶化电网运行条件。差率越小,说明项目自平衡能力越强,接入可行性越高。
| 指标 | 数值(重跑实算) | 取数位置 |
|---|---|---|
| 负荷峰谷差率 | 50.0%(20000/10000 kW) | 结果页·峰谷差率分析 |
| 下网峰谷差率 | 24.0%(12000/9120 kW) | 结果页·峰谷差率分析 |
| 是否满足"下网 ≤ 负荷" | ✅ 满足(24.0% ≤ 50.0%) | 对比上两行 |
结论:下网曲线(峰谷差率 24.0%)比原始负荷曲线(50.0%)平缓得多——说明项目通过风电与储能的协同调度,有助于降低电网调峰负担,而非将波动转嫁给公共电网,符合接入评估的硬指标要求。
五、本算例用到的平台功能
本项目在平台上用到的核心功能与对应的分析目标对照如下,便于按需查阅相关文档:
| 分析目标 | 平台功能 | 位置 | 相关文档 |
|---|---|---|---|
| 录入气象 / 设备 / 负荷 / 价格 | 数据管理(四库) | 数据管理模块 | 数据管理 |
| 搭建"电网+柴发+风机+储能+负荷"拓扑 | 拓扑编辑(元件库拖拽 + 连线) | 拓扑编辑模块 | 拓扑建模流程 |
| 设置绿电直连合规约束(自消纳率 / 上网率 / 自用占比 / 下网比例) | 优化设置 ·全局约束 | 优化参数页 | 参数设置 |
| 表达 AIDC 柔性负荷的"分级 + 限额" | 柔性电负荷元件 + 调节参数 | 元件库 · 负荷 | 柔性电负荷 |
| 选择全年 8760h 或典型场景 | 项目设置 · 典型场景 | 优化参数页 | 计算方案配置 |
| 设置经济性优化目标 | 优化设置 · 优化目标 | 优化参数页 | 优化基础 |
| 看 GPU 冲击与储能响应 | 结果页 · 元件运行结果(8760h 曲线) | 结果页 | 计算结果与调试 |
| 看电力电量平衡 | 结果页 · 能量平衡图(全年/月度/典型日) | 结果页 | 同上 |
| 核验绿电直连合规指标 | 结果页 · 方案汇总信息(上网率/消纳率/绿电占比) | 结果页 | 同上 |
| 核验峰谷差率 | 结果页 · 峰谷差率分析 | 结果页 | 同上 |
| 查看投资回收期、IRR、NPV | 财务后评估 + 《财务评估报表》导出 | 结果页 | 同上 |
| 导出能量平衡表、项目报告 | 结果页导出(xlsx / docx) | 结果页 | 同上 |
六、结论与建议
6.1 主要结论
- AIDC 绿电直连在政策上是被明确优先支持的形态——发改能源〔2026〕688 号明确"优先支持算力设施……开展绿电直连",本项目具备立项的政策正当性。
- 合规门槛是设计的第一约束:自消纳率 ≥60%、自用占比 ≥30%(2030 年前 ≥35%)、上网比例受省级限制(一般 ≤20%)。这三项互相牵制,必须由优化模型同时满足,靠手工估算难以兼顾。
- 本项目的关键不在"发电",而在"平抑"与"保供"规划:GPU 集群的功率冲击需要功率型储能响应,市电故障与孤岛切换需要柴发支撑,二者形成"快慢互补"。
- 建模质量决定投资效率:算例搭建过程中,因柴发燃料成本漏填,导致储能闲置、柴发满发、上网率超标,设备总投资高达 3.05 亿元;修正建模后储能 10 MWh、柴发 2 MW 正常运作,设备总投资降到 8166.50 万元,投资结构变为风机 58.8% + 储能 36.2% + 柴发 4.9%。这印证了第 1 章优化设计哲学的核心命题:优化算法没有错,错在问题定义。
- 经济性(重跑口径,待人工复核):所得税后 IRR 59.20%、税后投资回收期 3.10 年、税后财务净现值 66576.40 万元、总投资收益率* 67.09%(详见 4.2)。⚠️ 该 IRR 严重偏高,源于报表将“供负荷全部电量”按高电价计价收入,必须按 4.2 第 4 点 的“成本节省”口径审慎解读,不宜直接当作对外销售现金流。
6.2 本算例的七个技术看点
| # | 看点 | 为什么值得关注 | 详见 |
|---|---|---|---|
| ① | 绿电直连的合规约束是硬边界 | 自消纳率、自用占比、上网比例三项互相牵制,是"能不能立项"的前提;平台以全局约束形式一次性求解 | 1.1、3.4.1、4.5 |
| ② | 下网峰谷差率 ≤ 负荷峰谷差率 | 接入评估要求,本质是"项目不得把波动转嫁给电网";这是绿电直连类项目最容易被忽视的指标 | 4.7 |
| ③ | 储能“功率型”与“能量型”的取舍 | 目标是平抑波动与小时级时移,而非长时储能; | 1.2、4.4 |
| ④ | 柴发的双重角色与"快慢互补" | 并网时备用、孤岛/切换时支撑;柴发爬坡慢、储能响应快,切换瞬间靠储能顶住 | 1.2、1.3 |
| ⑤ | 柔性负荷的"重要优先"分级 | 算力负荷"能调但只能小调、重要部分不能动"——与普通园区柔性负荷截然不同 | 2.2、4.6 |
| ⑥ | 绿电直连的电气边界 | 专用线路 + 进口/出口节点,使"物理溯源"在电气上成立;110 kV 也在政策允许范围内 | 1.3 |
| ⑦ | 经济性需双口径阅读 | 动态总投资 ≠ 设备投资;税前 ≠ 税后;资本金 IRR 高于总投资 IRR 说明含杠杆 | 4.1、4.2 |
6.3 建议
针对本算例的配置建议:
- 优先核查柴发燃料成本:若燃料成本偏低或为 0,柴发会被优化器当作"零成本电源"长期满发,挤占储能的调节空间,导致高额储能投资无法回收。这是柴发类项目首要排查项。
- 按当地政策收紧上网率约束:平台默认上限(100%)明显宽于政策一般要求(20%),接入评估前务必按省级要求修改。
- 储能评价应以"功率平抑效果"为主指标:而非"年套利收益"。AIDC 储能的价值很大一部分体现在避免冲击损失、保障供电可靠性上,不应仅以电费套利收益评判其经济性。
- 关注 SOC 周期约束的松紧:日末 SOC 恢复约束过松会导致"透支型"调度策略(工程不可执行),过紧则会限制储能调节能力,需结合运行习惯标定。
- 典型月份单独核验:风电出力季节差异明显,应确认风资源最不利月份仍满足合规与保供要求。
面向 AIDC 绿电直连项目的一般建议:
- 按"以荷定源"确定新能源规模:先摸清算力负荷曲线(尤其是功率冲击的幅值与频次),再定风机与储能规模,而非反过来。
- 把合规指标作为设计输入而非事后校验:自消纳率、自用占比、上网比例应在优化模型中作为约束,避免"算完再改"的反复。
- 为可靠性单独建账:将柴发与储能中"服务于可靠性"的容量与"服务于经济性"的容量分开评估,才能看清项目的真实回报来源。
- 预留负荷增长空间:AIDC 算力规模增长快,规划时应在容量配置上留有余量,并复核电压等级与接入容量的可扩展性。
